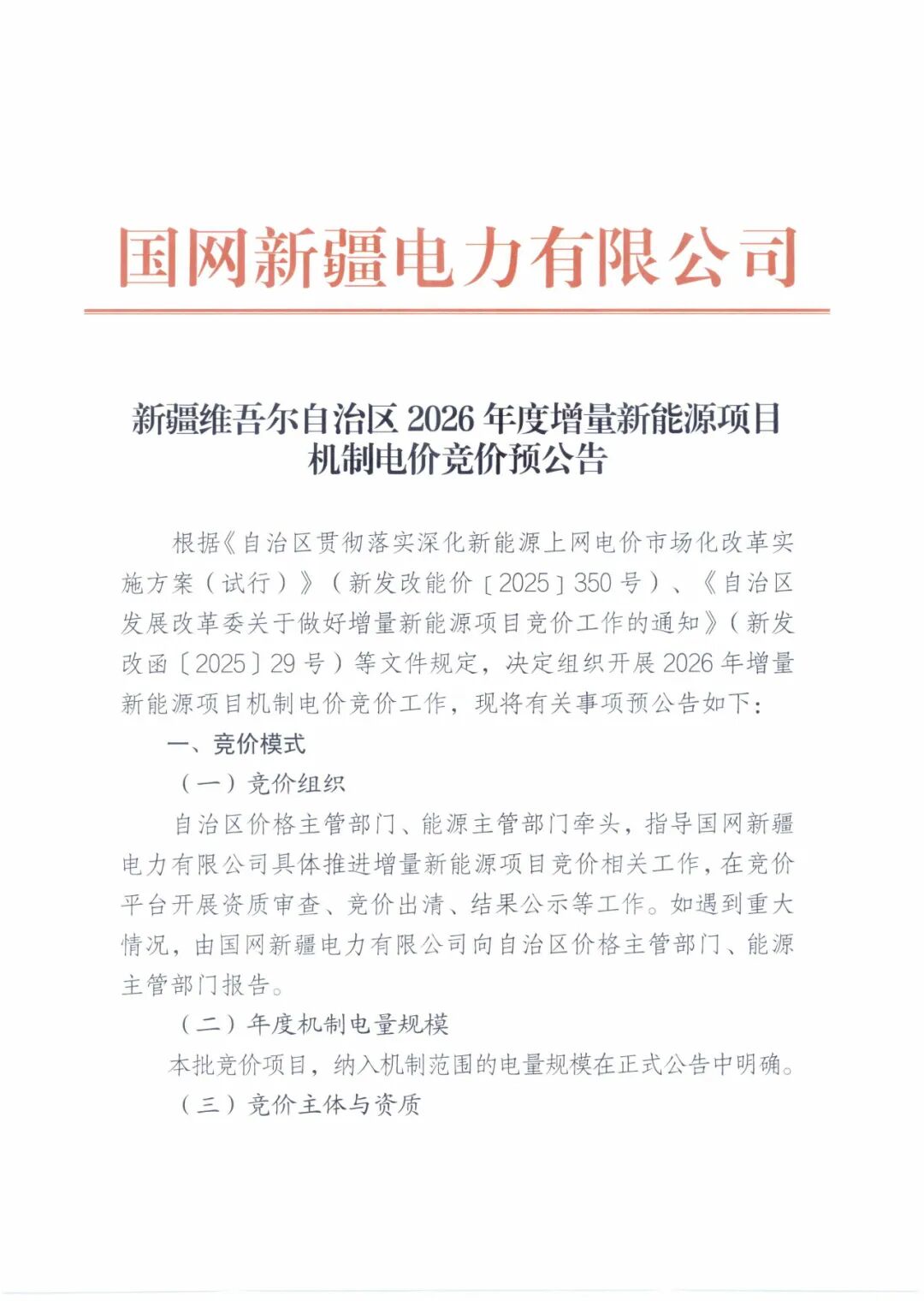

新疆机制电价竞价预公告:执行期10年,11月12日提交材料

11月11日,国网新能源云发布新疆维吾尔自治区2026年度增量新能源项目机制电价竞价预公告。

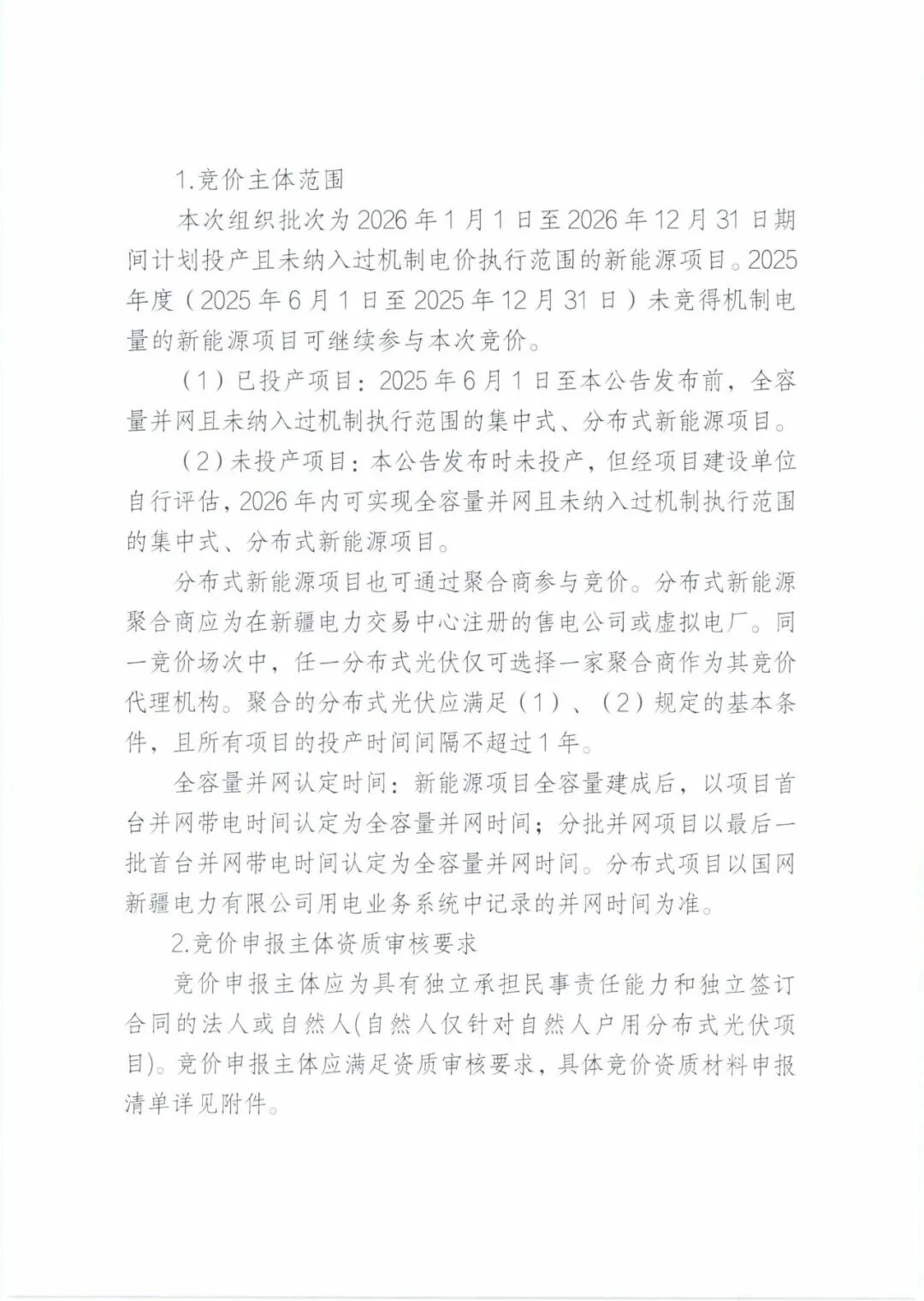

根据公告,本次组织批次为2026年1月1日至2026年12月31日期间计划投产且未纳入过机制电价执行范围的新能源项目。2025年度(2025年6月1日至2025年12月31日)未竞得机制电量的新能源项目可继续参与本次竞价。
已投产项目:2025年6月1日至本公告发布前,全容量并网且未纳入过机制执行范围的集中式、分布式新能源项目。
未投产项目:本公告发布时未投产,但经项目建设单位自行评估,2026年内可实现全容量并网且未纳入过机制执行范围的集中式、分布式新能源项目分布式新能源项目也可通过聚合商参与竞价。
分布式新能源聚合商应为在新疆电力交易中心注册的售电公司或虚拟电厂。同一竞价场次中,任一分布式光伏仅可选择一家聚合商作为其竞价代理机构。聚合的分布式光伏应满足上述两条规定的基本条件,且所有项目的投产时间间隔不超过1年。

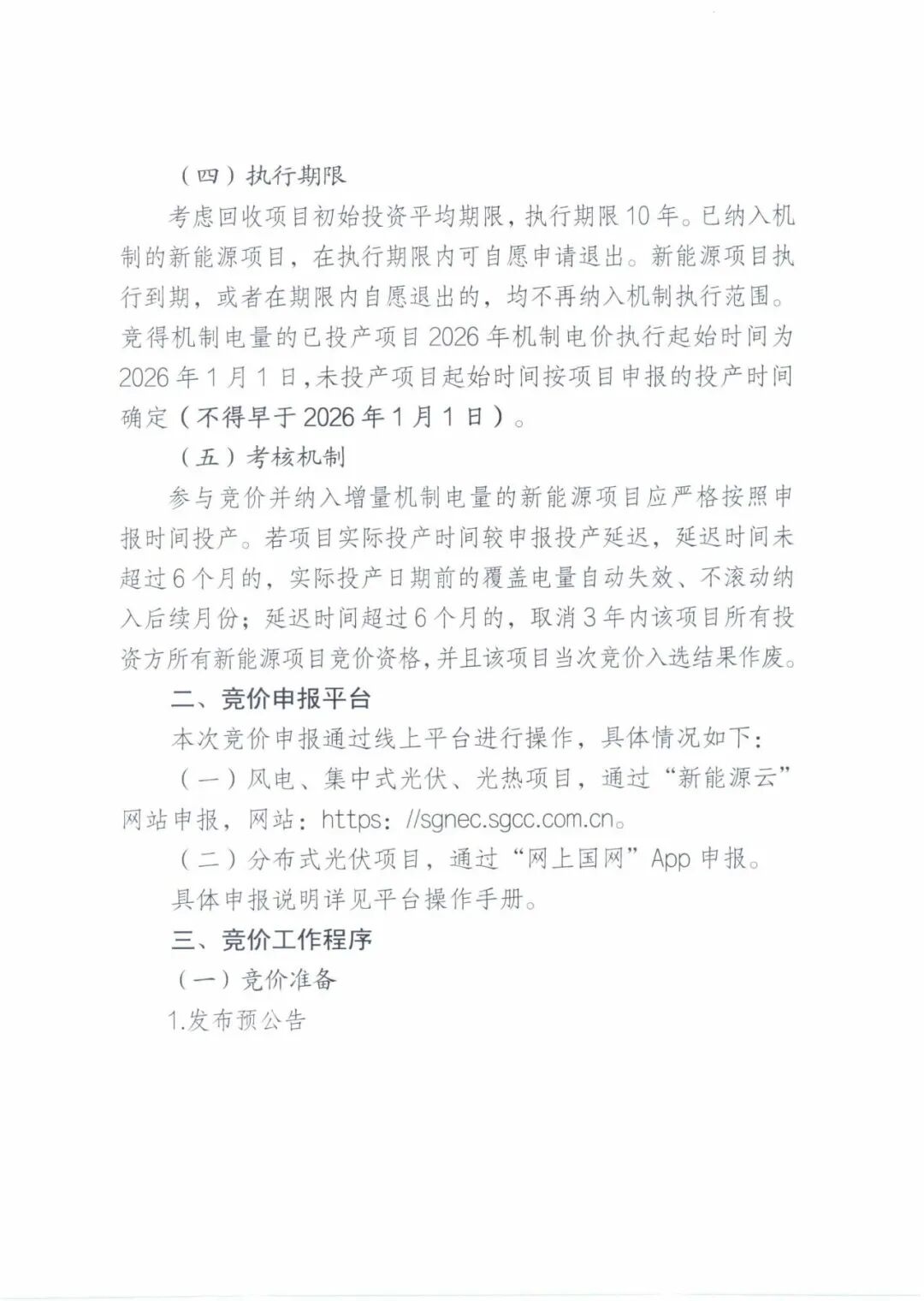

执行期限:考虑回收项目初始投资平均期限,执行期限10年。已纳入机制的新能源项目,在执行期限内可自愿申请退出。新能源项目执行到期,或者在期限内自愿退出的,均不再纳入机制执行范围。竞得机制电量的已投产项目2026年机制电价执行起始时间为2026年1月1日,未投产项目起始时间按项目申报的投产时间确定(不得早于2026年1月1日)。
竞价工作程序:
发布预公告

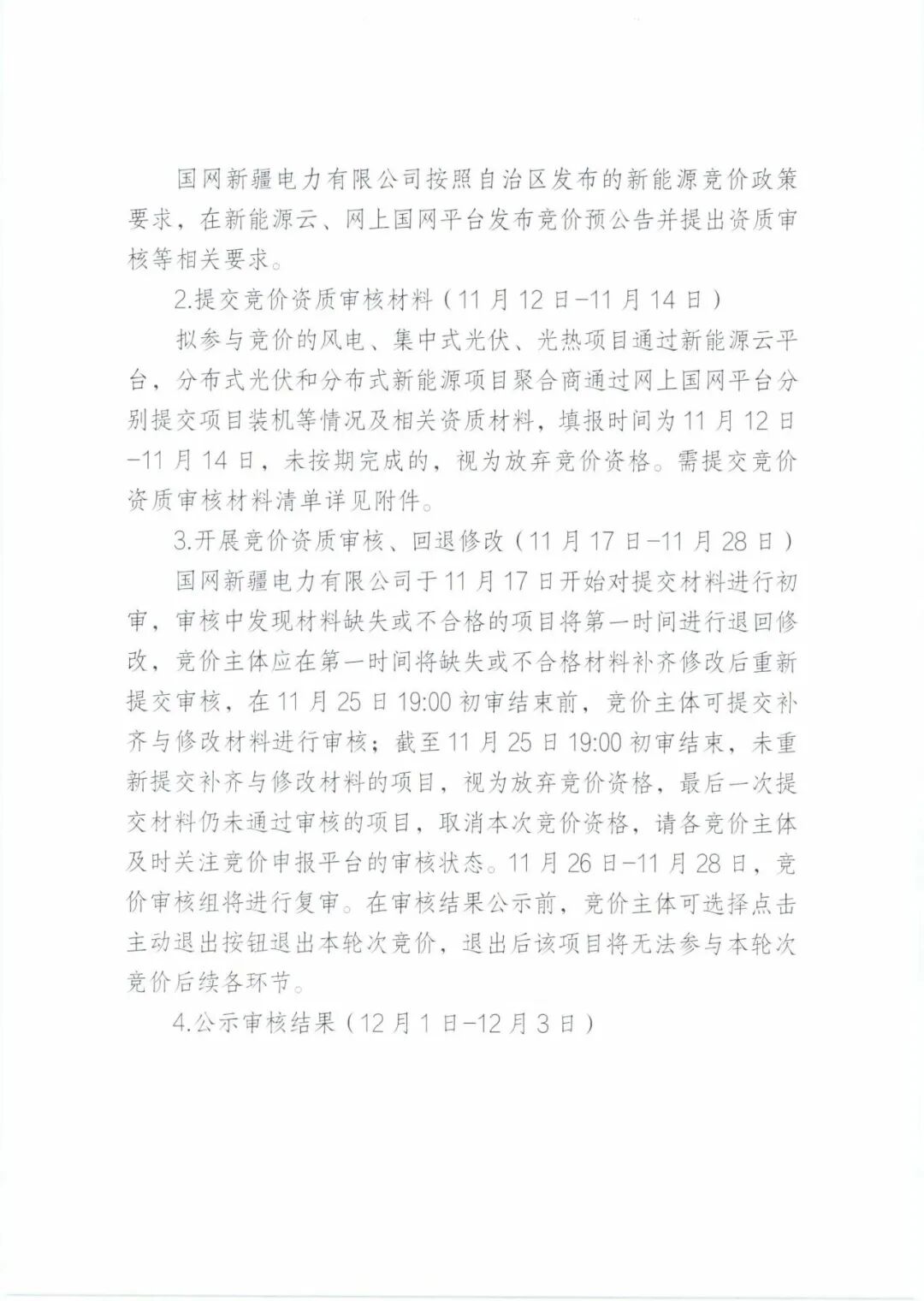

提交竞价资质审核材料(11月12日-11月14日)
开展竞价资质审核、回退修改(11月17日-11月28日)

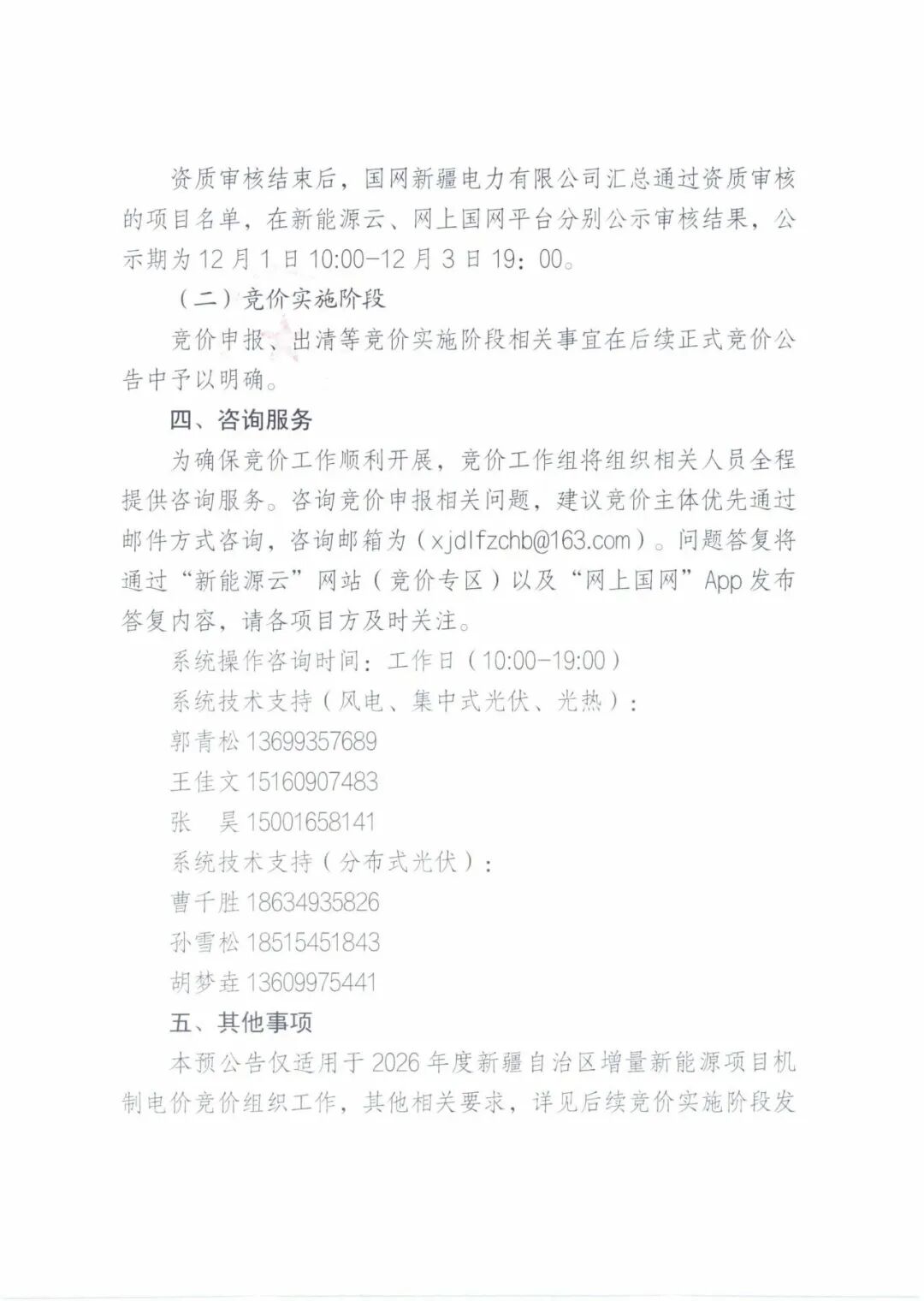

公示审核结果(12月1日-12月3日)
附文件内容如下:
